TPHCM thu hồi đất 5.014 hộ dân để triển khai 3 dự án lớn

TPHCM thu hồi đất của 5.014 hộ dân ở Thủ Đức, Bình Thạnh, Gò Vấp và Quận 8 thực hiện 3 dự án trọng điểm: Vành đai 2, cải tạo rạch Xuyên Tâm và bờ Bắc kênh Đôi.

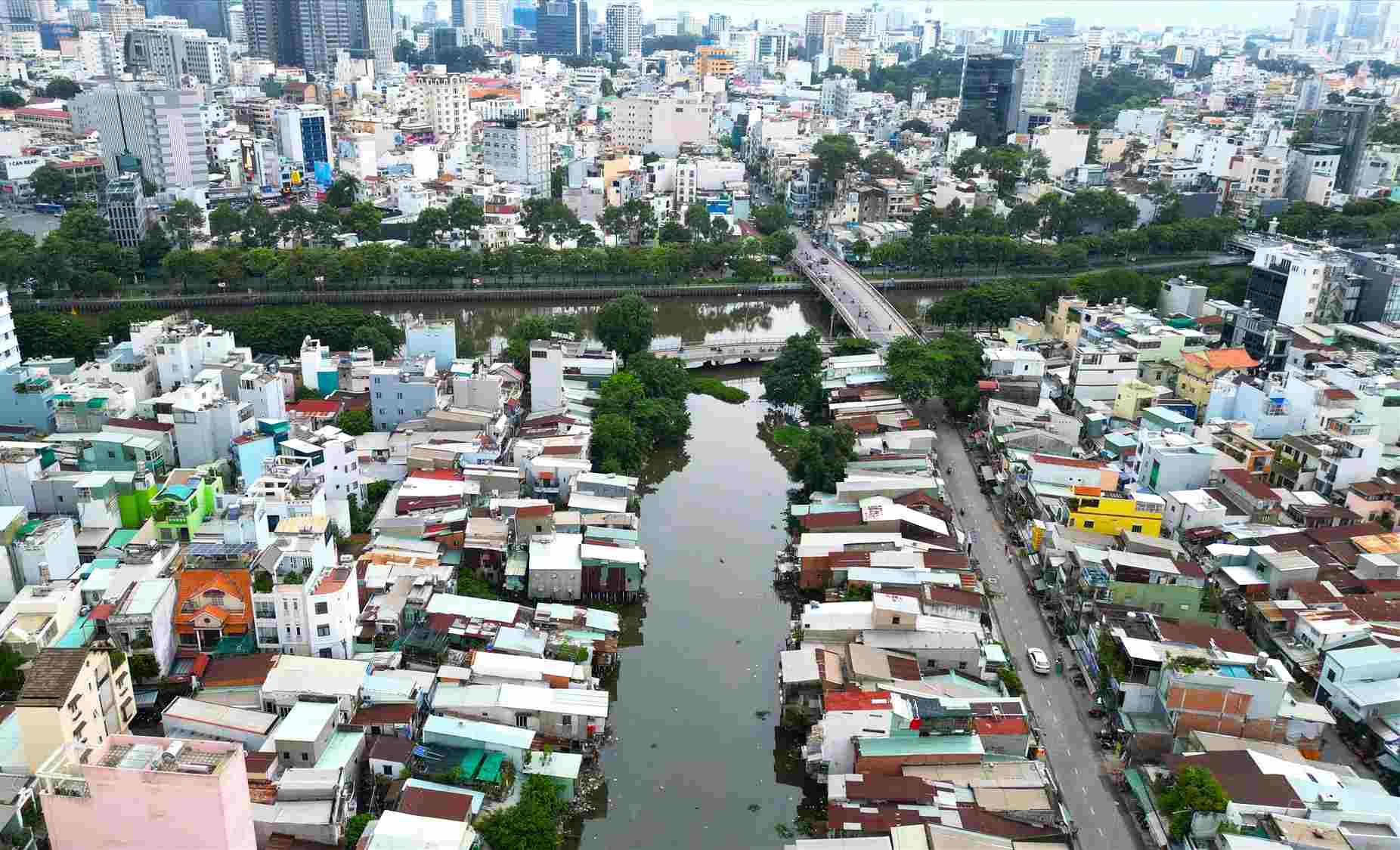

Rạch Xuyên Tâm (quận Bình Thạnh) đoạn giao với kênh Nhiêu Lộc - Thị Nghè. Ảnh: Anh Tú
Rạch Xuyên Tâm (quận Bình Thạnh) đoạn giao với kênh Nhiêu Lộc - Thị Nghè. Ảnh: Anh Tú

Thu hồi đất 2.215 hộ dân cho dự án rạch Xuyên Tâm

Dự án cải tạo rạch Xuyên Tâm thu hồi khoảng 19,6ha đất của 2.215 hộ dân ở quận Bình Thạnh và Gò Vấp.

Tại quận Gò Vấp, dự án thu hồi hơn 2,4ha đất của 138 trường hợp (40 hộ sẽ bị giải tỏa hoàn toàn, 98 hộ khác bị ảnh hưởng một phần).

Tại quận Bình Thạnh, diện tích thu hồi hơn 17,2ha với 2.077 trường hợp, bao gồm 1.230 hộ dân và 23 tổ chức sẽ bị giải tỏa toàn bộ, còn lại 824 hộ bị ảnh hưởng một phần.

Trong tổng số 1.175 hộ cần bố trí tái định cư, hiện trên địa bàn quận Bình Thạnh chỉ có 292 căn hộ trống (gồm 250 căn hộ và 42 nền đất), thiếu đến 883 căn.

Để đáp ứng nhu cầu, UBND TPHCM đã chấp thuận bổ sung thêm 577 căn hộ, nền đất có sẵn và một dự án nhà ở xã hội dự kiến cung cấp 864 căn tại địa chỉ số 4 Phan Chu Trinh.

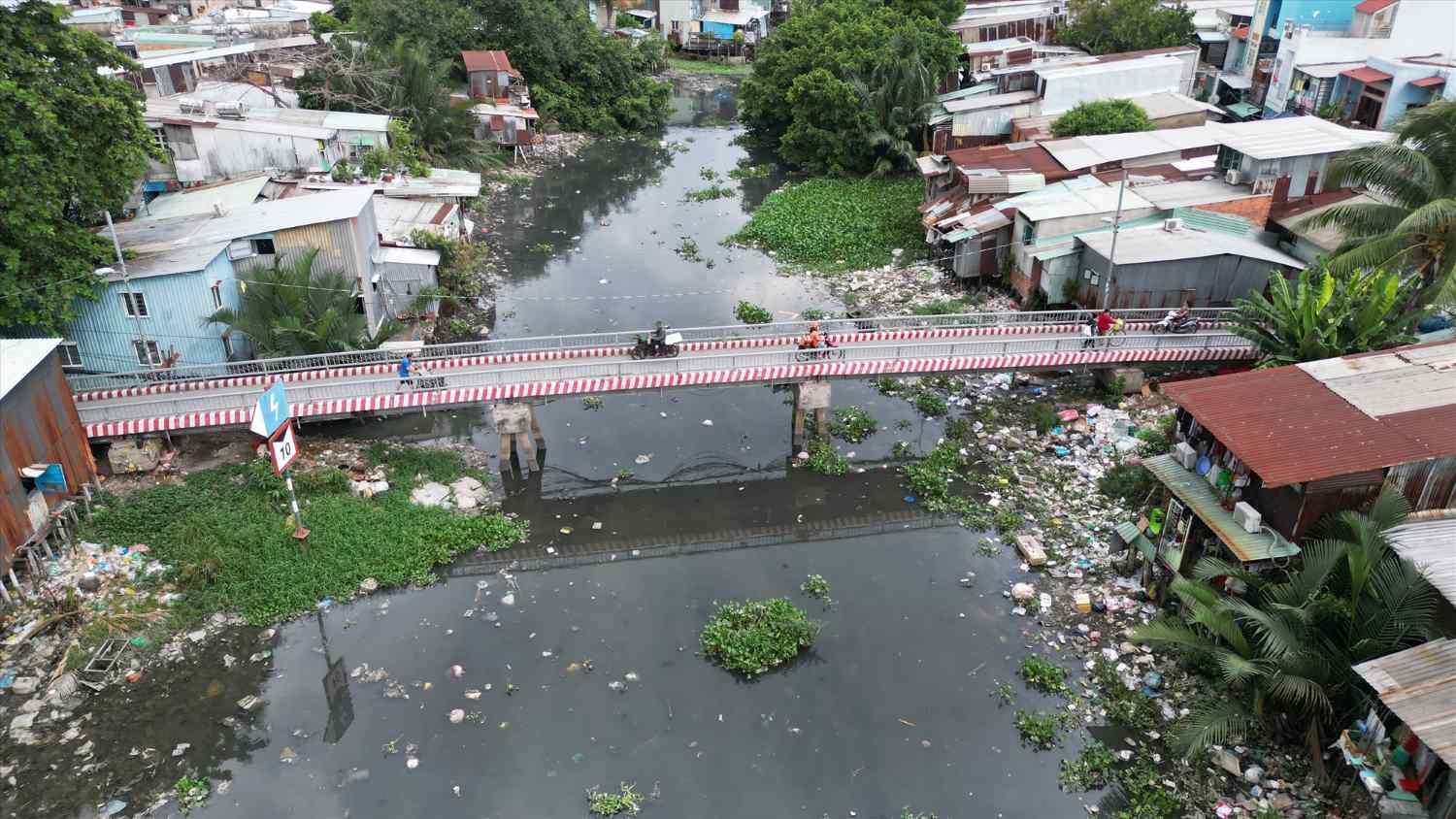

Rạch Xuyên Tâm ô nhiễm bậc nhất TPHCM. Ảnh: Anh Tú
Rạch Xuyên Tâm ô nhiễm bậc nhất TPHCM. Ảnh: Anh Tú

Theo kế hoạch, đoạn qua quận Gò Vấp sẽ khởi công vào tháng 11.2024 và đoạn qua quận Bình Thạnh sẽ khởi công trước ngày 30.4.2025.

Ban Quản lý Dự án đầu tư Xây dựng hạ tầng đô thị TPHCM (chủ đầu tư) cho biết, trong năm nay, dự án cải tạo rạch Xuyên Tâm có thể giải ngân được khoảng 12.084 tỉ đồng.

Nhưng việc này phụ thuộc vào UBND quận Bình Thạnh và quận Gò Vấp phê duyệt phương án bồi thường, hỗ trợ tái định cư trước ngày 15.12 và kịp thời đề nghị chủ đầu tư chuyển tạm ứng kinh phí trước ngày 20.12.

Dự án cải tạo rạch Xuyên Tâm mới đây đã được tăng vốn từ 9.664 tỉ đồng lên 17.229 tỉ đồng, trong đó phần lớn chi phí bổ sung dành cho bồi thường, hỗ trợ và tái định cư.

Cải tạo bờ Bắc kênh Đôi thu hồi đất 1.633 hộ dân

Dự án cải tạo bờ Bắc kênh Đôi (Quận 8) sẽ thu hồi hơn 5,85ha đất từ 1.633 trường hợp, trong đó có 614 trường hợp bị ảnh hưởng một phần và 1.019 trường hợp bị giải tỏa toàn bộ.

Trong số 907 hộ đủ điều kiện tái định cư, chỉ có 443 hộ chọn tái định cư, còn lại 464 hộ nhận tiền và tự lo nơi ở mới.

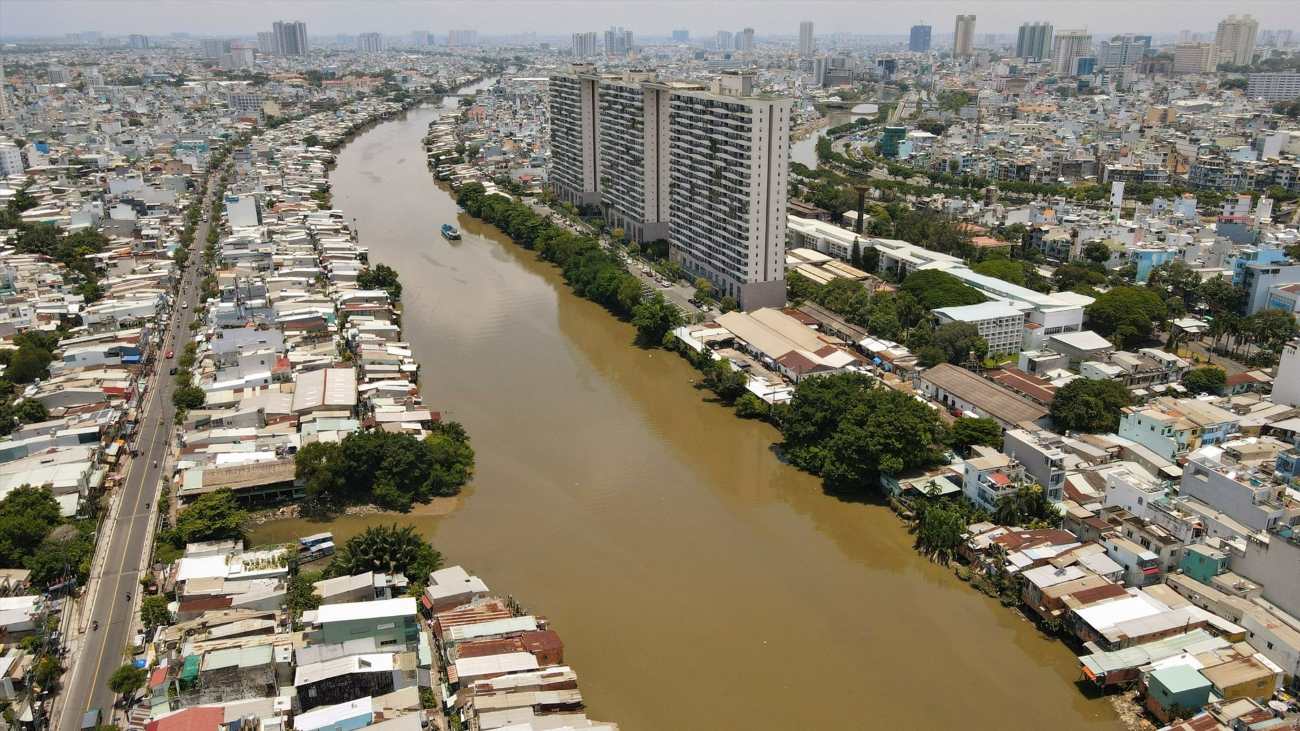

TPHCM thu hồi đất 1.633 hộ dân cải tạo bờ Bắc kênh Đôi. Ảnh: Anh Tú
TPHCM thu hồi đất 1.633 hộ dân cải tạo bờ Bắc kênh Đôi. Ảnh: Anh Tú

Dự kiến trong năm nay, dự án sẽ giải ngân được khoảng 5.374 tỉ đồng, chủ yếu dành cho bồi thường và hỗ trợ tái định cư.

Tuy nhiên, việc giải ngân đạt tiến độ phụ thuộc vào việc UBND Quận 8 phê duyệt phương án bồi thường, hỗ trợ tái định cư trước ngày 15.12 và yêu cầu chủ đầu tư chuyển tạm ứng kinh phí trước ngày 20.12.

Dự án này, mới đây được tăng vốn từ hơn 4.900 tỉ đồng lên hơn 7.400 tỉ đồng, chủ yếu bổ sung cho chi phí bồi thường và giải phóng mặt bằng. Dự án sẽ khởi công vào năm 2025 và hoàn thành năm 2028.

Vành đai 2 thu hồi đất 1.166 hộ dân Thủ Đức

Dự án Vành đai 2 qua TP Thủ Đức gồm hai đoạn: đoạn một dài hơn 3,5km từ cầu Phú Hữu đến đường Võ Nguyên Giáp và đoạn hai dài gần 2,5km từ đường Võ Nguyên Giáp đến Phạm Văn Đồng.

Để triển khai dự án, TP Thủ Đức sẽ thu hồi khoảng 61,15ha đất của 1.166 hộ gia đình và tổ chức, với tổng chi phí bồi thường, hỗ trợ 7.600 tỉ đồng.

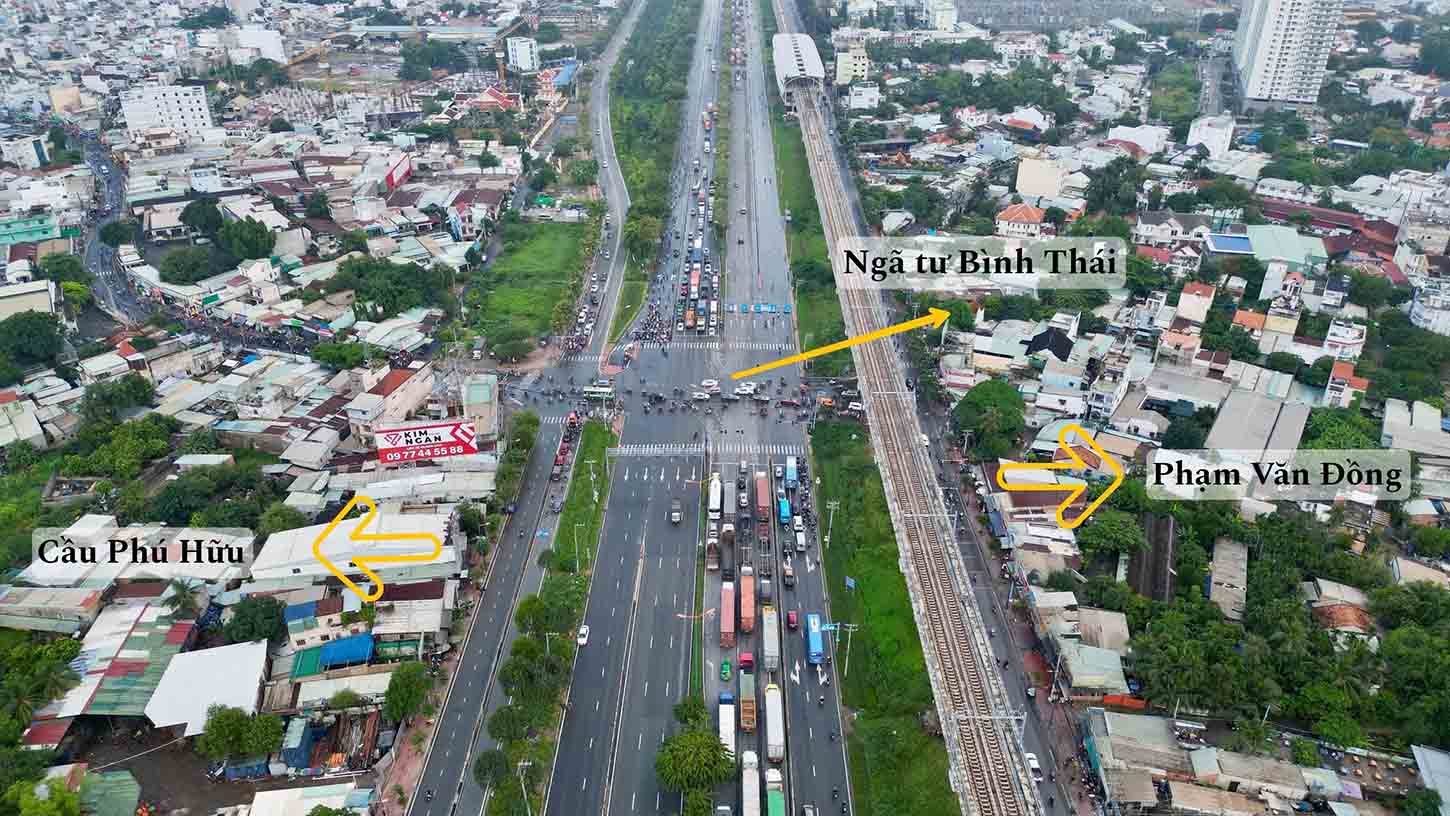

Vành đai 2 đi qua khu vực ngã tư Bình Thái trên đường Võ Nguyên Giáp. Ảnh: Anh Tú
Vành đai 2 đi qua khu vực ngã tư Bình Thái trên đường Võ Nguyên Giáp. Ảnh: Anh Tú

UBND TP Thủ Đức đã bắt đầu niêm yết dự thảo phương án bồi thường, hỗ trợ tái định cư tại các phường có dự án đi qua, dự kiến kéo dài đến ngày 27.11, để lấy ý kiến người dân bị ảnh hưởng.

Đối với các hộ dân đồng thuận với phương án đền bù, TP Thủ Đức sẽ tiến hành chi trả tiền bồi thường từ tháng 12 tới đây, với mục tiêu khởi công dự án vào giữa năm 2025 và hoàn thành vào năm 2028.
